鳥嘴潭人工湖工程計畫-利用DatuSurvey進行土地收方
背景說明
彰化地區地下水超抽嚴重,除造成部分地區地層下陷易淹水致災外,近年更產生高鐵營運安全疑慮,政府核定實施「雲彰地區地層下陷具體解決方案暨行動計畫」,鳥嘴潭人工湖興建計畫屬雲彰行動計畫項下防治地層下陷措施之一。減抽地下水必須有替代水源,否則會衍生民生用水不足及產業營運問題,而本計畫引取烏溪水源至人工湖進行蓄豐濟枯運用,以提供穩定之地面水量作為台水公司減抽地下水之替代水源。

使用DatuSurvey進行土地面積收方
1.湖區清除&掘除查驗計價資料
將D湖區清除與掘除,總面積432,000平方公尺 (藍線框選區域)

將DatuSurvey生成之正射影像與設計圖套疊(AutoCAD, TWD97),外業+內業時間約6小時。
2.鋪設湖區防塵網後面積計算
同樣以D湖區為例,鋪設防塵網後其總面積234,500平方公尺。

將DatuSurvey生成之正射影像與設計圖套疊(AutoCAD, TWD97),外業+內業時間約8小時。
3.土方計算依據施工項目及計算方法分成3種
1.明挖體積計算

2.體積變化長期觀測

3.不規則地形填方

3-1、明挖土方體積計算 以其一湖區北側箱涵開挖為例
1.空拍影像資料收集

2.土方特徵點採集

3.體積計算結果(64米): 3229.49 立方公尺
測量隊收測結果(80米): 約為4000 立方公尺
作業時間: 外業+內業約4小時

3-2、長期累積土方觀測
由長期累積土方觀測中,下包商的工率為每日2600-2800立方公尺,最後體積計算結果:12/23-1/21共增加土方54021.7立方公尺。

3-3、特殊地形囤積土方量計算 流程說明:
原地形收方

地形建置

快速基準面地形建置

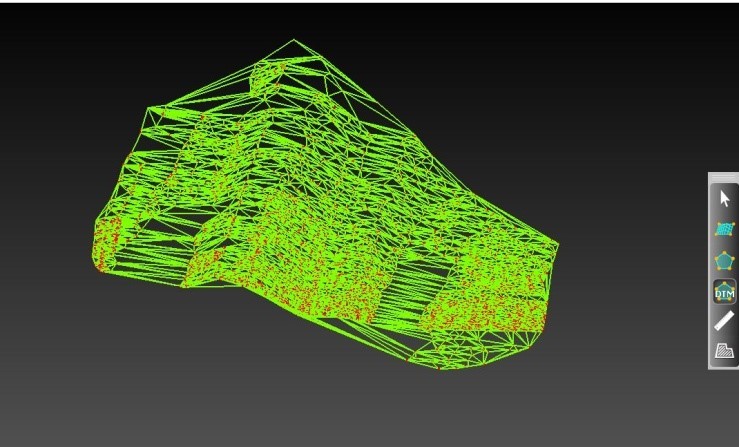

不規則三角網模擬地形,套疊原地形後可得到體積
作業時間: 視範圍大小而定
4.結語
中華工程使用DatuSurvey進行計畫作業,首先在湖區清除後鋪設防塵網後,使用DatuSurvey生成正射影像並用CAD進行設計圖套疊與面積計算,總計234500平方公尺。而後進行到土方計算的部分,分為三種:明挖體積計算、體積變化長期觀測及特殊地形囤積土方量計算,而在此案例中也舉證了不同區域來做範例,同時也與測量隊驗收的資料來做驗收對比,成果顯彰。
DatuSurvey在鳥嘴潭人工湖案件中展現了他的獨特價值,中翰國際提供了完整的教育訓練來對每個客戶的需求做一系列的解決方案,最後也感謝中華工程提供成果資料供我們分享。
